31 Oktober 2006

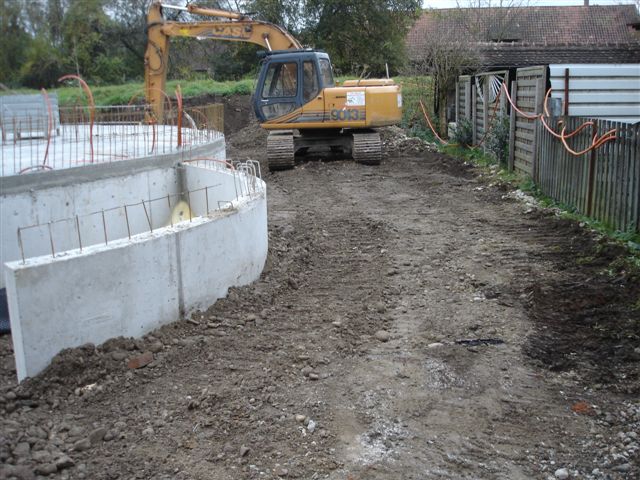

Das Erdreich wird nun ums Haus herum aufgeschüttet.



Da nun der Deckel auf dem Untergeschoss betoniert ist, muss nun dieser Kiesberg der Garageneinfahrt Platz machen.

30 Oktober 2006
  UG ist Fertig betoniert


Fertig betoniert.






Die Kellerdecke wird betoniert.

26 Oktober 2006



Die Oberarmierung wird verlegt.

25 Oktober 2006

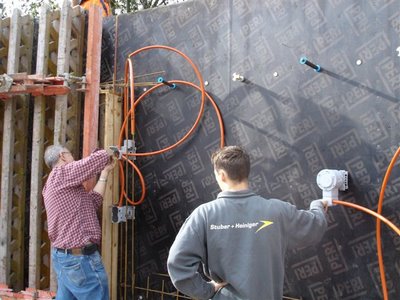

Die Elektriker haben alle Rohre eingelegt.

(Nicht alles ist elektrisch) das schwarze gehört dem Sanitär

20 Oktober 2006





Elektriker, Sanitär, Eisenleger

Eine erste Form der EG-Wände zeichnet sich nun ab. Die Eisen welche dann in die Wände gehen geben diese Wandform.





Alle sind gefordert.

19 Oktober 2006
  PU-Schaum


Mit einem Fliess wird der Schaum gegen das Erdreich abgedeckt.




Fertig gespritzte Aussenwand mit aufgequelltem Isolationsschaum.

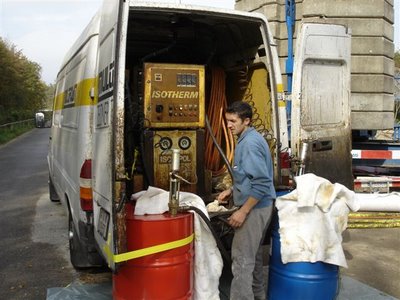

Der PU-Schaum wird aus 2 Komponenten gemischt (rotes und blaues Fass) und mit dem Kompressor zur Baustelle gefördert.



Aussenisolation

Eine Spezialfirma aus dem Tessin ist gekommen und hat einen PU-Schaum auf den Aussenwänden aufgespritzt.

Dieser Vorgang kann nur bei trockener Wand gemacht werden.
Wir hatten Glück mit dem Wetter. Denn am Morgen regnete es noch leicht und die Tessiner waren bereits unterwegs zu uns.




Der Elektriker hat Spuren der Arbeit hinterlassen

18 Oktober 2006



Besprechung auf dem frisch geölten Parkett?



Auf der Deckenschalung werden nun vom Architekturbüro Peter Vetsch die inneren Zimmerwände aufgezeichnet.


  UG Deckenschalung


Die Schreinerkunst der Deckenschalung ist minutiös fertig erstellt.

17 Oktober 2006



Da wird schalen zur Schreinerarbeit

16 Oktober 2006



Anfang der UG Deckenschalung

  Grundmauer UG
Die letzte Verschalung der Grundmauer ist heute gefallen.

Unterer Eingang und hinten die Stützmauer vom Freisitz

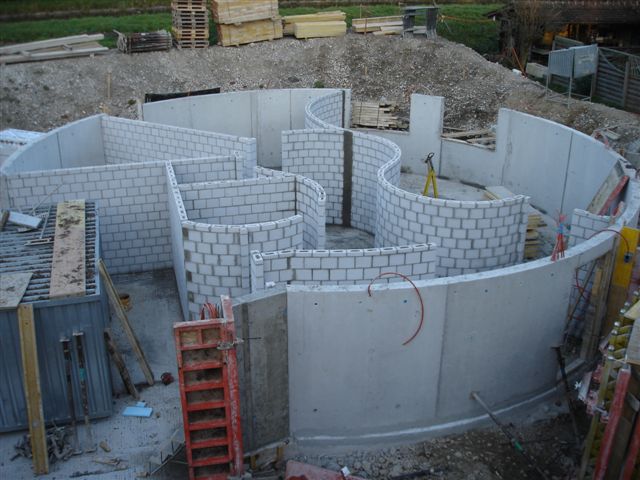

12 Oktober 2006







Soeben ist der letzte Stein im Keller gesetzt.

An dieser Stelle den beiden Akkordanten ein herzliches Merci


10 Oktober 2006

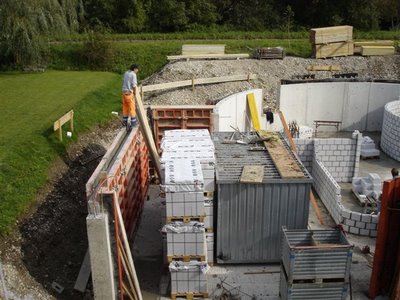

Was doch nicht alles in einer Garage Platz hat.

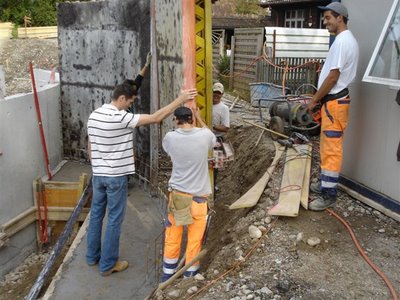

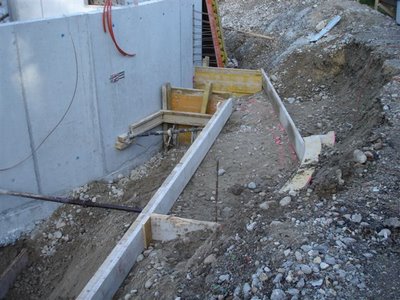

Stützmauer unter dem Freisitz










Ausgeschalt

06 Oktober 2006


05 Oktober 2006

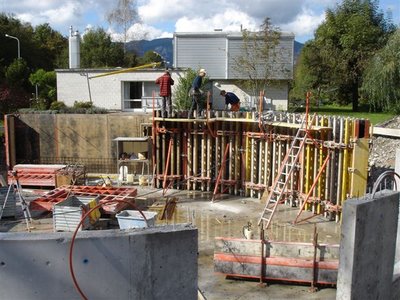

04 Oktober 2006

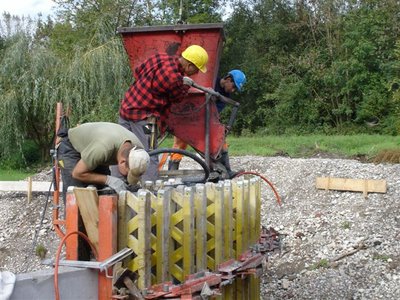

03 Oktober 2006

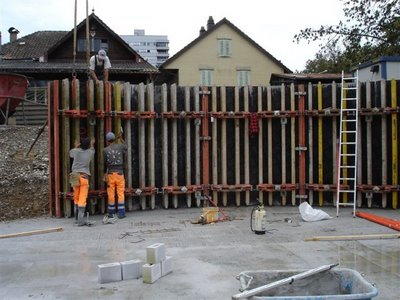

Die 2. Wand wird geschalt und so geht es nun die ganze Woche weiter, bis der Kreis sich schliesst.




Die erste fertige betonierte Wand steht

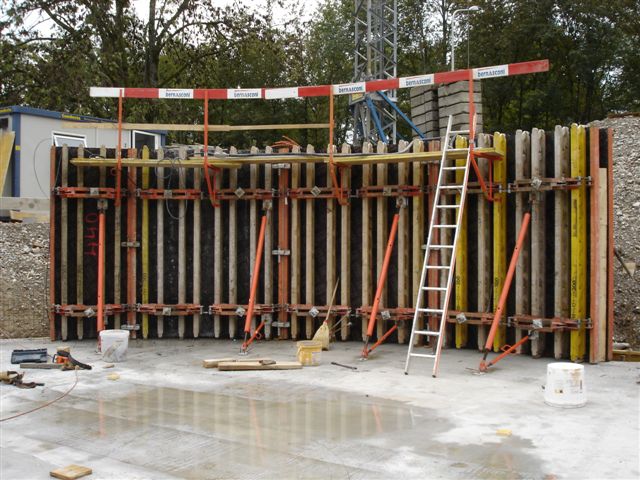

02 Oktober 2006



Die erste Wand ist bereit und wartet auf den Beton

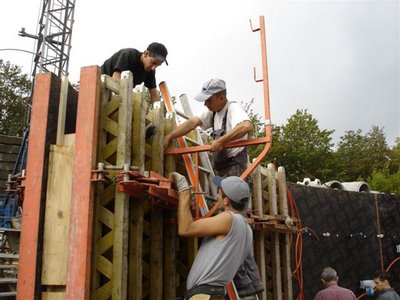

Innenschalung wird montiert



Wohnhaus und Atelier
